Как идет подготовка к строительству Камбар-Атинской ГЭС-1 (фоторепортаж)
В Кыргызстане стартует проект строительства Камбар-Атинской ГЭС-1 общей мощностью 1 860 МВт. Как продвигаются подготовительные работы, рассказали и показали в пресс-службе Минэнерго КР.
В ведомстве это строительство называют "проектом века". На данный момент уже прокладывают линии электропередачи, возводят вахтовый поселок, мост, дороги.
Уже сделано:
- бетонная автодорога от 318 км трассы Бишкек - Ош до прорези №2 (общей длиной 8,6 км) полностью завершена, объект находится на стадии приемки;

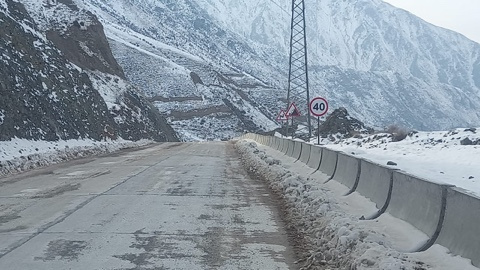

- бетонная автодорога от прорези №2 до створа Камбар-Атинской ГЭС-1 (4,7 км) - построено около 4 км (примерно 95%);

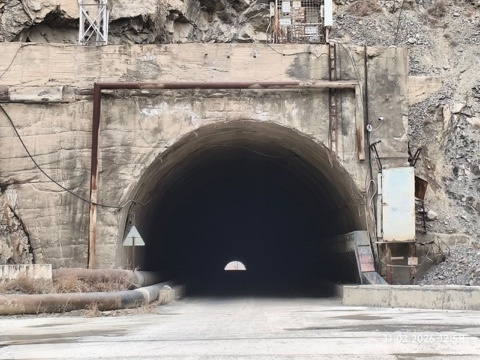

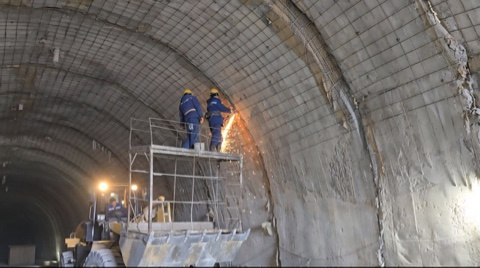

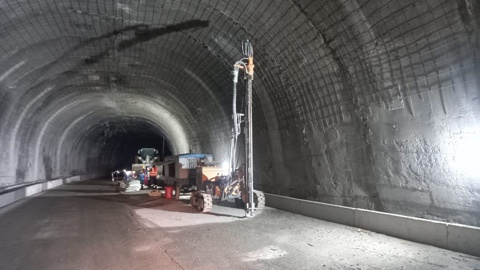

- транспортный тоннель ТТ-2 (126 м) - буровые и бетонные работы завершены на 100%, объект проходит приемку;

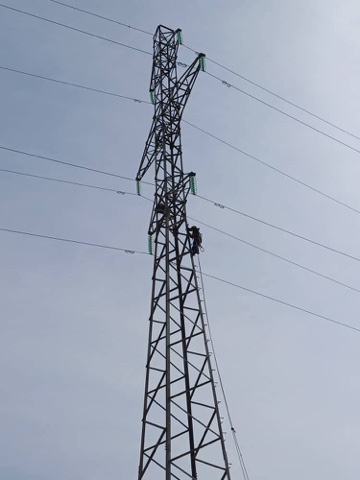

- воздушная линия электропередачи 110 кВ и подстанция 110/6 кВ - проложено 11,5 км линии, установлено 25 опор, основные работы на подстанции завершены на 90%;
- вахтовый поселок на 100 человек (административный корпус, общежитие, столовая и вспомогательные объекты) - строительство выполнено на 60-70%;

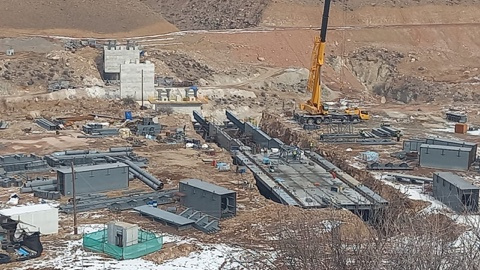

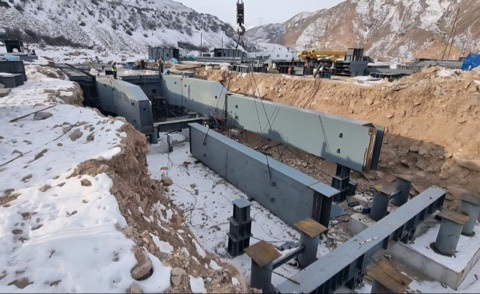

- мост через реку Нарын на правый берег створа Камбар-Атинской ГЭС-1 - завершено бетонирование четырех опор, идет монтаж металлических конструкций пролетов (общая длина моста более 180 м, готовность 50-60%);

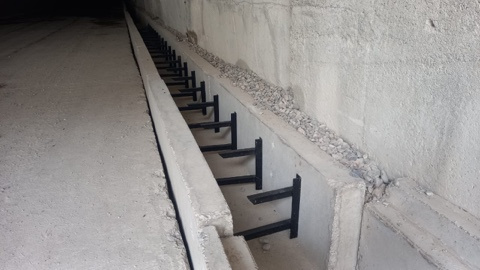

- бетонная дорога эксплуатационного периода в транспортном тоннеле ТТ-2 (1 387 м) - полностью завершена, продолжаются внутренние конструктивные работы (общая готовность 55-60%).
