Как планируют развивать гидроэнергетику. Данные Минэнерго
ОАО "Электрические станции" сообщает, какие работы планирует выполнить на важных энергетических объектах в 2026 году. Данные предоставили в Минэнерго.

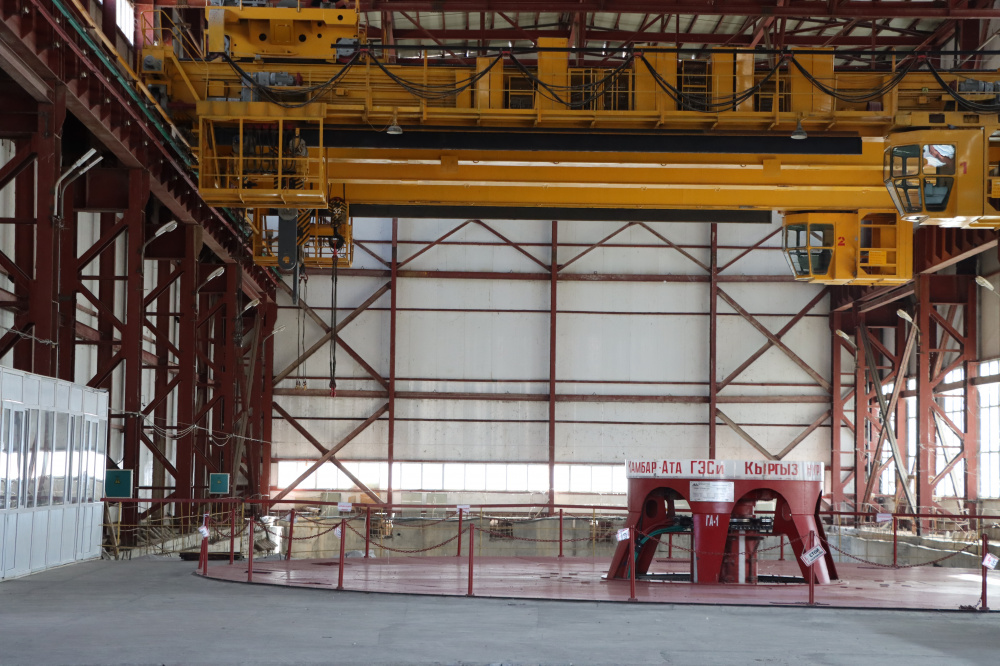

- Ввод в эксплуатацию второго гидроагрегата Камбар-Атинской ГЭС-2 планируется начать в весенний период. Данный этап осуществляется в рамках программ министерства и направлен на поэтапное развитие генерирующих мощностей станции.
- Запланировано начало реконструкции двух гидроагрегатов на Уч-Курганской ГЭС. Согласно плану, работы по гидроагрегату №2 начнутся в феврале, а по гидроагрегату №1 - с 1 марта. Реконструкция будет проводиться параллельно, что обеспечит комплексное обновление оборудования станции и эффективную координацию всех работ.

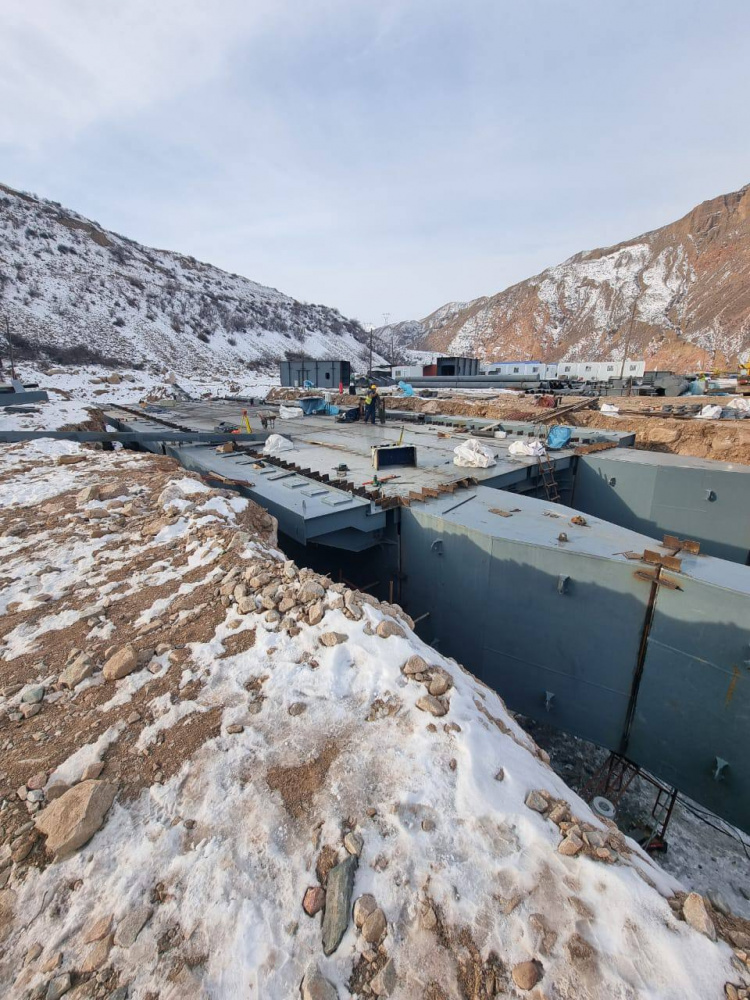

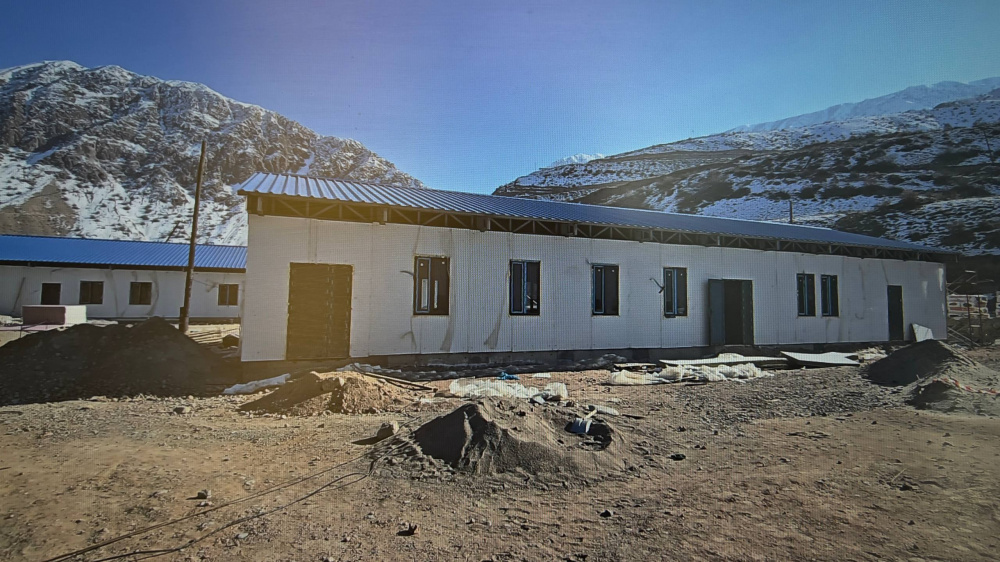

- На Камбар-Атинской ГЭС-1 продолжаются строительные и инфраструктурные работы. В административно-бытовом комплексе ведутся отделочные работы. В строящемся общежитии выполняются инженерно-коммуникационные работы, включая прокладку канализации и водопроводных сетей, а также монтаж внутренних перегородок.

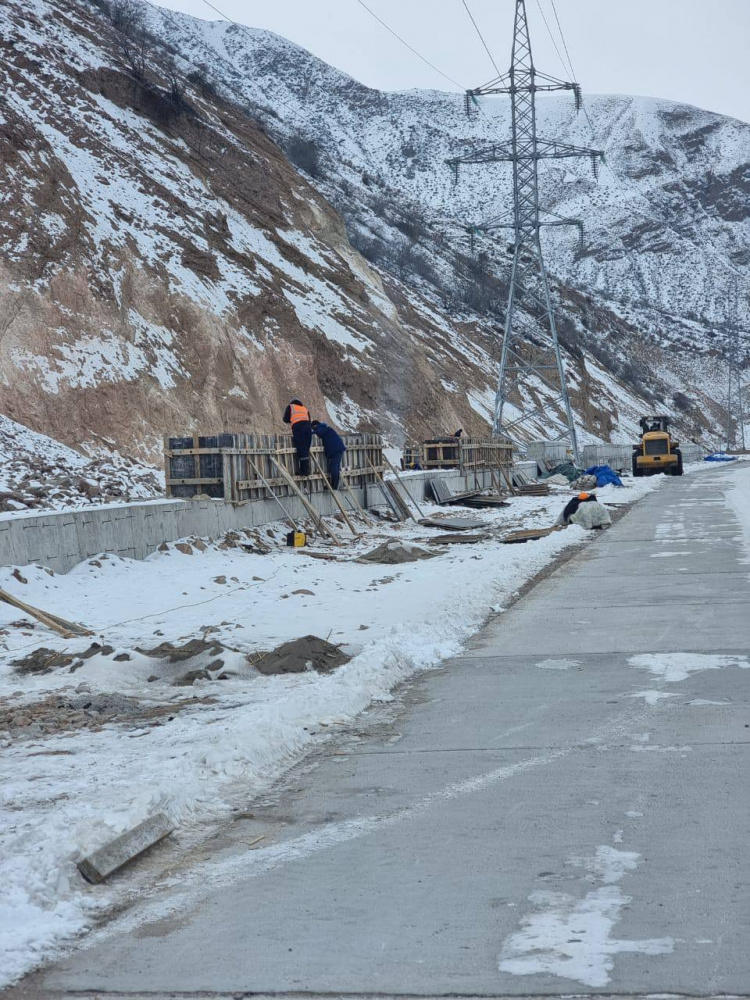

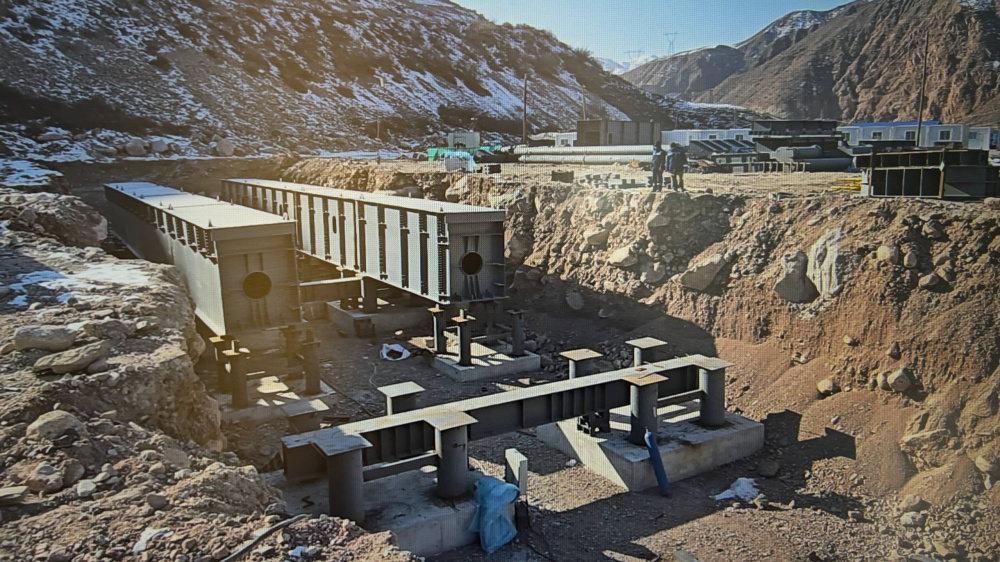

- На Курпсайской ГЭС в части ОРУ–220 кВ начаты работы по замене двух автотрансформаторов (АТ-1 и АТ-2) с целью увеличения мощности станции. Поставка первого автотрансформатора проведена в январе 2026 года, второго - запланирована на март 2026 года. Монтажные работы начнутся 1 апреля 2026 года и будут завершены к осени. Реализация проекта позволит существенно расширить эксплуатационные возможности Курпсайской ГЭС.
- Для сотрудников ОАО "Электрические станции" построено и введено в эксплуатацию новое административное здание, соответствующее современным стандартам. В новом здании созданы все необходимые условия для эффективной работы персонала. В связи с этим в 2026 году планируется поэтапное проведение ремонтных работ в административных зданиях филиалов ОАО "Электрические станции".
